Сроки строительства коттеджа из газобетона или кирпича общей площадью 120-250м2 под ключ (от начала фундаментных работ до монтажа и установки мебели) в среднем составляют 8-18 месяцев в зависимости от сложности архитектурного проекта, дизайн-проекта по внутренней отделке, инженерного оснащения дома, ландшафтного проекта.
«Коробка» загородного дома (фундамент, стены, перекрытия, крыша) возводится в сроки от 4 до 8 месяцев. Если к строительству приступить с началом строительного сезона апрель-май, то к осени (сентябрь-октябрь) можно завершить капитальное строительство «теплого контура» коттеджа с утеплением, внешней отделкой, с монтажом окон и наружных дверей, и можно приступить к разводке внутренних инженерных сетей и монтажу оборудования котельной. С наступлением холодов (ноябрь-декабрь) система отопления уже смонтирована, можно заливать стяжки полов и начинать протапливать дом, чтобы готовить стены, потолки и полы к внутренним отделочным работам.
Наиболее часто задаваемые вопросы про сроки строительства загородного дома:
-
Можно ли строить дом по частям, т.е. летом-осенью построить фундамент, чтобы он дал осадку, а следующей весной продолжить следующие этапы?
Ответ: по технологическим и экономическим причинам этого делать не стоит. Во-первых, для «перезимовки» фундамента необходимо произвести целый комплекс дополнительных мер по его защите от низких температур, что увеличивает финансовые издержки на строительство. Фундамент на зиму нужно: 1) утеплить по всей площади экструдированным пенополистиролом или другим утеплителем для защиты грунта от промерзания и морозного пучения, 2) утеплить поверхность земли по периметру фундамента на ширину 1,5-2м, 3) утеплить все не забетонированные выпуски арматуры. Во-вторых, фундамент не сможет дать нормативную осадку без нагрузки на него основных капитальных конструкций: стен, перекрытий, крыши и т.п. Осадку дает только возведенная целиком «коробка» дома.
-
Через какое время после заливки фундамента можно начинать кладку стен из газобетона и кирпича?
Ответ: начинать кладку можно через 3-4 дня при строительстве фундамента в Московской и Ленинградской областях в период основного строительного сезона (апрель-сентябрь) согласно таблице по нормативно-безопасным срокам схватывания бетона, в течение которых производятся мероприятия по уходу за бетоном.
-
Когда можно начинать внутреннюю отделку дома из газобетона?
Ответ: все внутренние отделочные работы (штукатурные, малярные, гипрочные, плиточные) рекомендуется производить на следующий сезон после окончания капитального строительства. Сразу после завершения строительства "коробки" дома можно производить следующие виды работ: отделка фасада (облицовочный кирпич, облицовка на относе), монтаж окон и наружных дверей, разводка всех внутренних инженерных сетей: трубы водоснабжения, канализации, радиаторного отопления, системы "тёплый водяной пол", электропроводки; монтаж инженерного оборудования в котельной, сборка электрического щитка, устройство бетонной стяжки пола, устройство внешних инженерных сетей (локальная канализация, водосточная система, ливневая канализация, дренажная система), пуско-наладочные работы по всем инженерным системам дома, устройство отмостки, дорожек, заезда, площадок для автомобилей, строительство заборов, строительство вспомогательных зданий на участке и малых архитектурных форм, ландшафтные работы.
-
Когда можно начинать наружную отделку дома из газобетона?
Ответ: кладку облицовочного кирпича, монтаж любых вентилируемых фасадов (на относе), монтаж фасадной штукатурки по минеральному утеплителю можно производить сразу после окончания строительства «коробки» дома без ограничений. Для штукатурных систем необходимо соблюдать температурный режим.
Отделочные работы с применением покрытий, наносимые непосредственно на наружные стены (штукатурка, окраска), а также с облицовками, адгезионно связанными с кладкой (наклеиваемые на стену клинкерная и другие плитки, натуральный и искусственный камень и т.д.) можно производить после удаления из кладки основного количества начальной влаги – на следующий сезон после окончания строительства.
-
Сколько газобетонный дом может стоять без отделки?
Ответ: газобетонный дом без наружной отделки рекомендуется оставлять на срок не более 3х лет. За указанный срок разрушения структуры газобетонных блоков не происходит.
-
Когда лучше начинать строительство дома?
Ответ: строительство дома из газобетона и кирпича лучше начинать весной (апрель-май), когда на участке сошел весь снег и наблюдается стабильно-плюсовая температура выше 50С более 5 дней. Для начала строительства фундамента, грунт должен оттаять. При этом необходимо учитывать регламенты коттеджных поселков и местной администрации, которые могут ограничивать или полностью закрывать дороги для большегрузной техники на период просушки дорог. Т.к. строительство монолитных фундаментов не возможно без работы спецтехники на участке и без доставки таких емких материалов, как песок, щебень, арматура и бетон, то начинать стройку лучше с даты окончания сезонного ограничения движения строительной техники. Для того, чтобы начать весной строительство дома, лучше заблаговременно (осенью-зимой) определиться с выбором строительной компании и произвести закупку основных материалов (арматура, кирпич, газобетон, пиломатериалы, кровля и т.п.) до их сезонного подорожания. Обычно первое подорожание стройматериалов происходит в конце марта или начале апреля.
-
Когда можно строить дом?
Ответ: строить дом силами профессиональной строительной компании можно строить круглый год, в т.ч. в осенне-зимний период. Поэтому, если у Вас появились денежные средства для строительства «коробки» дома или фундамента, то не откладывайте это на потом. Стоимость строительства дома площадью около 140-220м2 ежегодно увеличивается в среднем на 400 000 - 600 000руб!!!
-
Cколько времени должен отстояться фундамент?
Ответ: фундамент должен отстояться 3-4 дня после заливки при средней температуре окружающего воздуха +15- +200С. Через это время можно приступать к демонтажу опалубки и начинать строительство несущих стен загородного дома.
-
Cколько времени сохнет фундамент?
Ответ: фундамент сохнет 6-8 часов при средней температуре воздуха +15- +200С. Через указанное время по нему можно ходить. Для того, чтобы бетон схватывался и набирал свою нормативную прочность необходимо производить его увлажнение в сочетании с другими мероприятиями по уходу за бетоном в течение 3-4 дней после бетонирования. И только после этого приступать к дальнейшим строительно-монтажным работам.
-
Сроки строительства фундамента
Ответ: сроки строительства фундамента «монолитная плита» площадью 150-200м2 с начала земляных работ до бетонирования (устройство котлована, устройство щебеночно-песчаного основания, утепление, гидроизоляция, армирование в 2 ряда с ячейкой 200мм, заливка) квалифицированной бригадой монолитчиков в составе 3-4 человек в среднем составляют 2-3 недели. Для строительства других типов фундаментов: заглубленный ленточный, свайно-ростверковый или цокольный этаж, сроки строительства зависят от конкретных условий строительства и от строительных объемов.

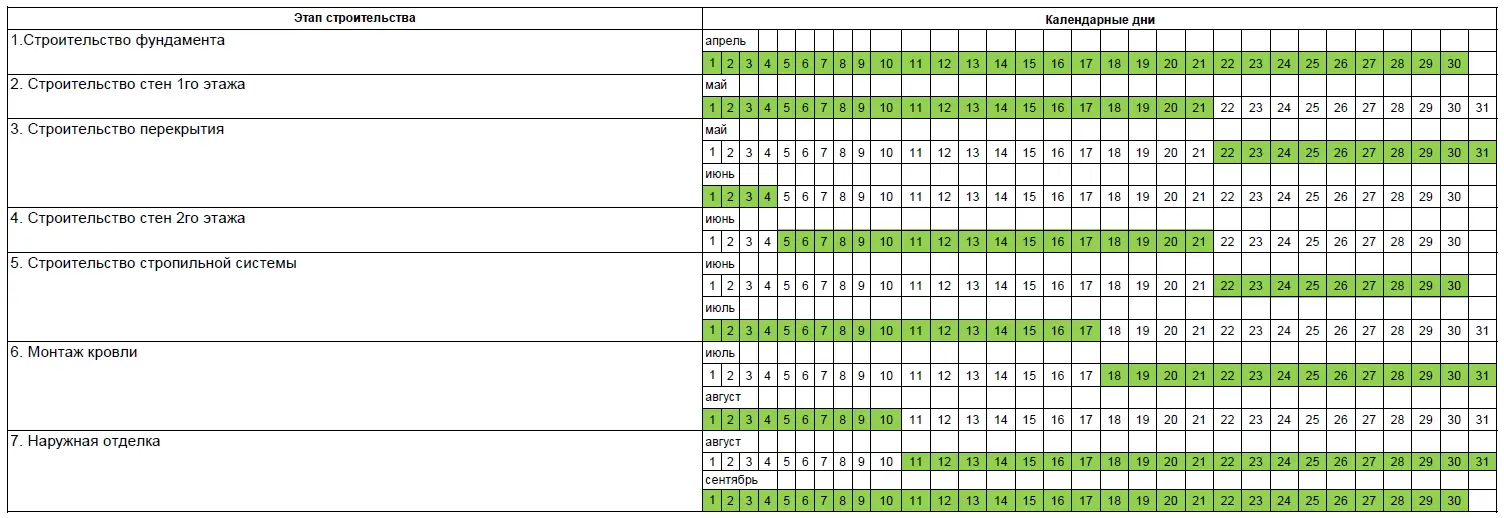

Сроки строительства частного дома регламентируются Договором подряда и Граффиком производства работ. Перед началом строительства загородного дома специалисты компании Фул Хаус подготавливают приложение к Договору подряда – График производства работ, согласно которому Подрядчик обязуется выполнить весь перечень строительно-монтажных работ в установленные сроки.
